外墙涂料有哪些种类(外墙涂料多少钱一平方施工步骤)
针对外墙涂料施工阶段,有哪些需要注意事项呢?下面跟上海万工环保材料有限公司小编一起逐一探讨:
1基底把控与工序衔接
(1)外墙基底把关

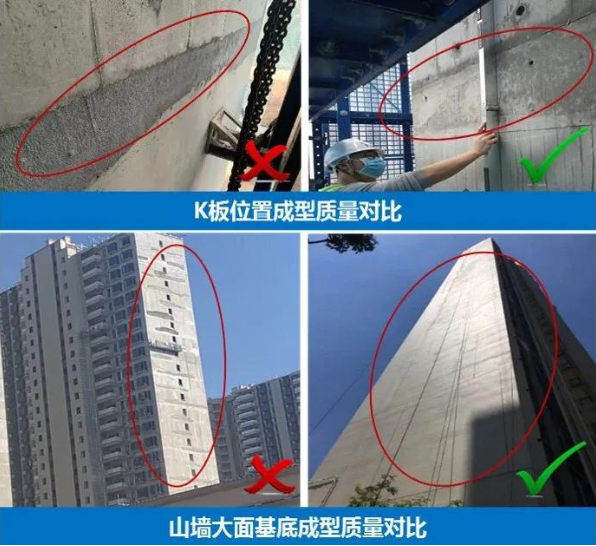

外墙基底质量控制决定外墙成型质量的80%。爬架提升前严格做好举牌验收,重点关注:大面垂平、阴阳角顺直、滴水线、特殊线条、排水管、分缝、上下窗等。
外墙基底如控制不到位,后期采用吊篮整改成本高,效果差且安全隐患大。后期分缝划线易导致分缝无法闭合或水平度较差。
K板处于楼层交接位置,质量控制难,但对外墙基底质量影响大。施工时做好模板加固,拆除过程中避免扰动,能有效提升K板处基底质量。
(2)界面划分与工序衔接

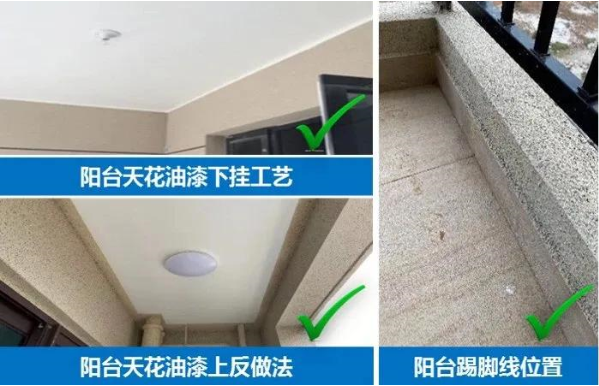

阳台天花腻子与外墙涂料易造成交叉污染,建议统一划归外墙班组,与外墙同步施工。阳台踢脚线铺贴在外墙真石漆施工前完成,阳台真石漆喷涂时完成反坎位置喷涂与收口。

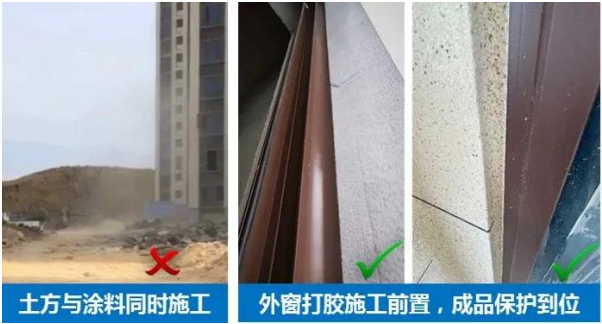

外窗与推拉门的打胶应在基底(结构面或抹灰面)进行,打胶完成后进行腻子施工。打胶工序至关重要,工序倒置易产生渗漏隐患。喷涂时,贴美纹纸做好成品保护。土方回填应避免与外墙涂料同时施工,灰尘混合涂料喷涂至墙面直接影响外墙观感质量。
02施工过程
(1)外墙腻子
外墙腻子可能存在防假冒伪劣材料,因此进场应做好验收与记录,核对采购下单数据与产品合格证等。腻子宜储存在室内干燥、阴凉、通风处,避免受潮。铝模施工应避免采用油性脱模剂,导致后期腻子层脱落。
(2)封闭底漆

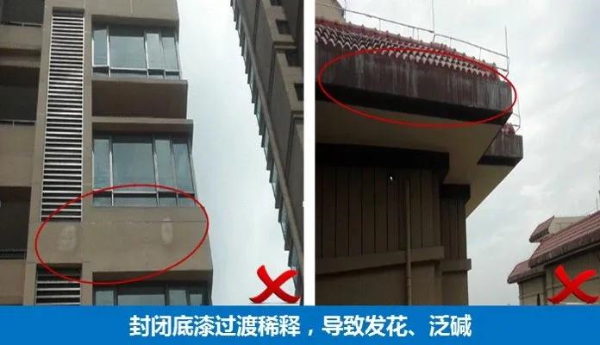

封闭底漆外观为透明乳液,是重要的功能性材料。材料需现场进行稀释。如过度稀释,易导致墙面发花、泛碱。
可根据厂家指导与现场整层打样用量,计算涂布率,核查现场用量,督促工序完整、稀释得当。
(3)面漆
面漆混批次使用,易发生色差,同一立面材料不得混批使用。不同批次面漆无明显标签,建议现场按到货顺序分批存放,使用时合理筹划。
(4)罩面漆
罩面漆对增加外墙光泽度、防尘十分重要。罩面漆短期效果不明显,是否施工肉眼难以辨别,极易发生偷工减料。可根据厂家指导与现场整层打样用量,计算涂布率,核查现场用量,督促工序完整。
3细节要点
(1)涂布率控制
涂布率对施工效果影响巨大,但班组进行外墙涂料施工往往照搬经验,忽视对涂布率的控制。整层施工样板验收时建议增加涂布率验收,样板涂布率不得低于厂家指导。根据打样结果与厂家指导,得出项目理论涂布率。
(2)避免出现接茬痕

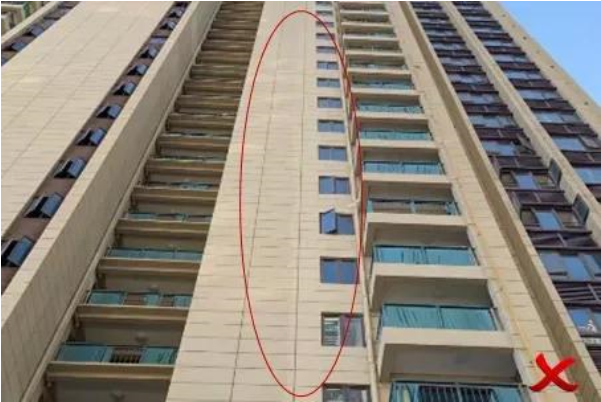

外墙多采用吊篮进行施工,不同吊篮施工时接茬部位处理不当,易出现接茬痕迹,影响观感。施工应提前规划吊篮排布,分界宜设置在分缝处、阴阳角处等。大面山墙须两台吊篮同时施工,避免竖向接痕
(3)细部收口
女儿墙及阳台反坎朝内侧5%找坡,防止雨水外流污染面漆。变形缝随爬架提升逐层安装,涂料施工前应注意变形缝板是否有形变及表面清洁。
(4)货不对板
项目施工打样时厂家宜作为指导,由施工班组逐个进行打样,确保施工班组清楚用料要求与用料方法,坚决杜绝“经验主义”。首批、首栋、首次施工务必明确标准准,纠正错误行为。
4联动厂家
项目购买的不止是厂家的材料,更是厂家的服务,厂家也是对材料最熟悉的专家。可要求厂家到现场进行技术交底与打样帮扶,样板经工程、设计等多方验收合格后方可大面积施工。
针对施工过程出现的问题及疑惑,及时联系厂家进行答疑,避免大面错误事后补救。
定期邀请厂家到现场对材料、施工配比、使用量进行检查,避免假冒伪劣产品进场、质量不达标、偷工减料等情况。
外立面观感与质量是业主重要的敏感点,也是小区高品质的重要基础。外墙质量一旦成型,后期整改难度大、危险性大、效果不佳。
如何通过管控,确保外墙质量前期基层达标、施工一次成型一次成优,是每个一线人员应深入学习研究的。
声明: 以上就是外墙涂料有哪些种类(外墙涂料多少钱一平方施工步骤) 所有内容,转载请注明出处,本文链接地址:https://www.81yq.cn/dongtai/392.html
